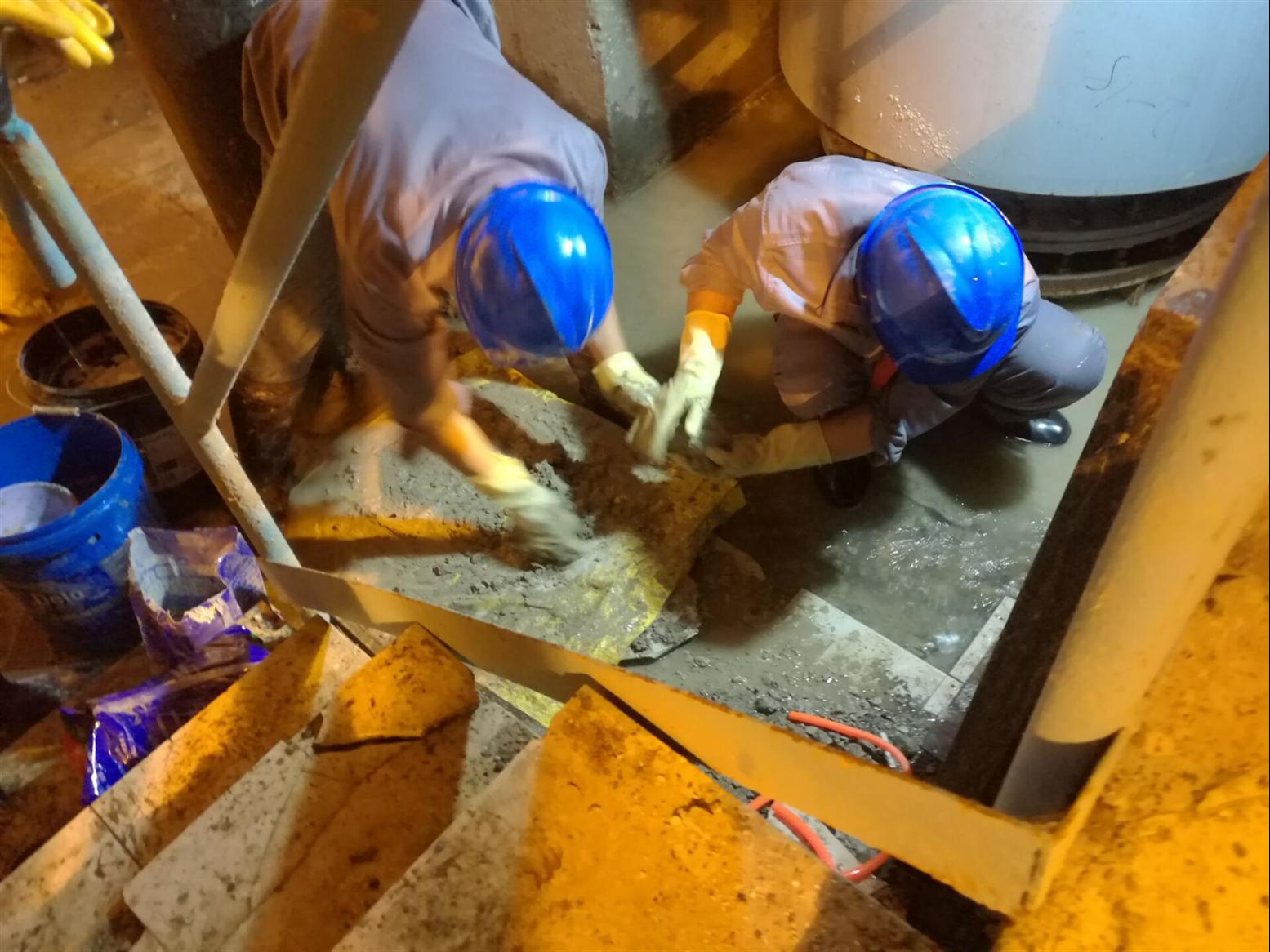

沉井堵漏方案防渗墙混凝土浇筑常见事故的原因分析、预防及处理措施
2.1卡塞
混凝土开浇时,导管内部隔离泥浆与混凝土的球塞被卡住称之为卡塞,这种情况比较易控制。
2.1.1卡塞原因a.导管塞的形状和制作材料不当。圆柱形、帽形导管塞,木材、钢板等硬质材料制作的导管塞容易被卡,现在这种形状和材料的导管塞都已不用,一般采用橡胶空心球塞用防水胶布缠裹后能杜绝卡塞事故。b.个别导管管节受损变形过大,易造成卡塞,因此下管时要认真检查。更换不合格管节。c.开浇时不先浇筑砂浆,或砂浆中含有碎石也有可能造成卡塞事故,故开浇时一定要先浇筑适量的砂浆。
2.1.2卡塞的处理方法如果刚开浇时发生堵管可判为卡塞,应提升导管,仍不下料,应立即拆卸部分导管直至被卡部位,然后重新下管浇筑。
2.2堵管
混凝土浇筑过程中导管被堵或其中异物堵塞,使浇筑中断,这种情况称为堵管。黄壁庄水库副坝防渗墙*四标段144槽段开浇后不久便因两次堵管而被迫中断浇筑,采取多种措施补救未果,最后将导管提出重新清孔浇筑。
2.2.1堵管原因a.所用导管内径过小或使用变径导管,使导管堵塞,尽管这种情况少见,但应引起注意。b.混凝土坍落度、扩散度过小、和易性差,在导管内形成结块导致堵管。c.混凝土在拌制过程中混有**径石,或混凝土拌合站与运输车内的大结块,在下料过程中因料口把关不严进入管中造成堵管。d.混凝土坍落度过大,混凝土产生离析,粗骨料集中而导致堵管。e.混凝土初浇时,导管下口距孔底太近、孔内泥浆落淤大,止水栓排不出导管形成堵管。f.混凝土浇筑方法不当、运输能力差,浇筑速度慢或中断时间长,管内混凝土流动性能丧失导致堵管。
混凝土中有杂物造成渗漏:混凝土中有木楔、木板、木方、聚苯板、砖头、编制袋等杂物时易造成渗漏,必须将靠近内墙面10CM范围内的杂物取走,也可通过高压喷灯烧掉,清理干净后再堵漏。
沉降缝止水带偏位造成漏水:沉降缝漏水比较普遍,由于缝中橡胶止水胶带不易固定牢靠,浇筑混凝土时经常跑位,有的跑位严重,特别是**板和底板止水带常落到下层钢筋上。水平止水带下方混凝土不易密实,常形成沟洞、蜂窝、麻面等。因此,施工中应焊钢筋骨架将止水带固定在准确位置上,待水平止水带下方混凝土浇捣密实后,再固定止水带。
翔隆水下工程有限公司()专业承接: 1、水下作业、淤泥清淤、水下电焊、水下切割、水下清淤、水下清污、水下清淤 、水下清障、水下堵漏、水下录像、水下摄影、水下清泥、水下整平、水库淤泥清理堵漏、水下施工、水下测量、 水下服务、水下检修、水下检测、水库维修、水下公司、水下拍摄、潜水清淤、水下探查、水下拆除、水下拍照、水下清淤淤泥、水下补漏、水下补洞、水下清淤、水下淤土清理护坡、水下爆破、 模袋护坡、水下堵洞、水下封堵、水下清淤有限公司、水下清淤有限责任公司施工。 2、水中清淤、水下工作、水下探摸、水下加固、水工、水上安装、清淤、清淤公司、水下基础建设工程施工。 3、沉井淤泥清理堵漏公司、沉井封底公司、沉井潜水作业、沉井下沉、沉井施工、水下清淤施工。 4、潜水工作、潜水队、潜水公司、潜水作业、潜水服务、潜水服务公司、潜水工程公司、潜水工程有限公司、潜水工程有限责任公司作业施工。 5、池塘清淤、模袋工程、模袋销售、模袋护坡、水下淤土清理、模袋、模袋厂、模袋厂家、模袋公司、池塘清淤单位、模袋砼、模袋砼施工。 6、淤泥清理堵漏工程、清污工程、 清泥工程、吸泥工程 、码头淤泥清理堵漏 、码头探伤、码头检测 、码头维修、管道维修、 管道铺设、水下设备清淤、 沉船清淤、封堵工作、淤泥清理堵漏技术、堵缝工程、封堵工程、堵缝施工。 7、水下光缆铺设、水下无损检测 、 水下设备安装、水下砼、水下清除海生物 、水下清理海生物、水下基础建设工程、水下切割钢管桩、水下切割钢护筒施工。 8、码头潜水清淤、码头技术改造、 码头水下检修、水上码头安装公司、码头水下检测、码头水下测量、码头水下技术改造、 码头水上安装公司、码头检测、码头测量、码头维修、轨道检测、闸门维修、 轨道水下检测、轨道水下测量、轨道潜水清淤、轨道测量、轨道维修、清除海生物、清理海生物、闸门潜水清淤施工。
